Publié par Soizick David, le 14 Avril 2022 à 09:04

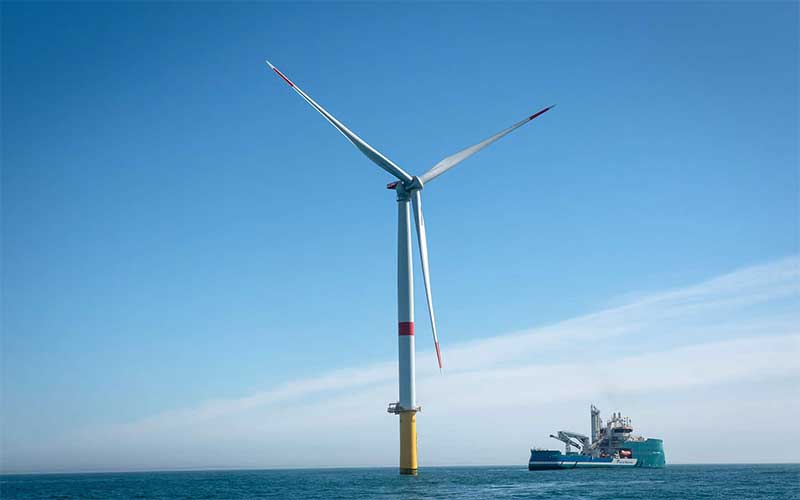

Parc éolien en mer de Saint-Nazaire : la première éolienne est posée

A 12 km au large de la Presqu'île de Guérande, l'opération d'assemblage s'est effectuée avec succès le jeudi 13 avril au matin.

EDF Renouvelables, EIH SARL (détenue par Enbridge Inc. et CPP Investments), partenaires à parts égales du projet éolien en mer de Saint-Nazaire, et GE Renewable Energy, fournisseur des turbines éoliennes, ont annoncé avoir achevé le jeudi 13 avril au matin l’installation de la première éolienne en mer posée en France, une nouvelle étape qui survient après 3 ans d’un chantier mobilisant plusieurs milliers d’emplois. 80 éoliennes au total seront posées avant une mise en service à la fin de l’année 2022.

24h pour poser chaque éolienne

Le navire Vole au Vent arrivé à Saint-Nazaire le 31 mars dernier a entamé ses traversées pour transporter les mats, nacelles et pales des éoliennes au large, et finaliser ainsi la construction du premier parc éolien en mer en France. 2 heures sont nécessaires pour que le navire rejoigne le Parc en Mer, avec sa cargaison de 4 turbines par trajet. Une fois sur site, le levage des éoliennes consiste à assembler le mât, la nacelle puis les trois pâles sur leurs fondations monopieux, une opération effectuée depuis le navire. Dans les conditions météorologiques les plus favorables, l’opération prend environ 24 heures par éolienne, soit un peu plus de 4 jours en mer pour chaque lot.

Une mise en service fin 2022

Les 80 éoliennes du parc (d’une capacité installée de 6 MW chacune) seront progressivement installées en mer d’ici la fin de l’été, à une distance variant entre 12 et 20 km des côtes, en vue des essais de mise en service. Fin 2022, le parc éolien en mer de Saint-Nazaire, d’une capacité totale de 480 MW, devrait commencer à produire l’équivalent de 20 % de la consommation électrique annuelle totale du département de Loire-Atlantique. Il participera ainsi à l’atteinte de l’objectif français de 33 % d’énergies renouvelables d’ici 2030 et de neutralité carbone d’ici 2050.« Nous sommes heureux que la construction du parc éolien en mer de St Nazaire avance dans le calendrier prévu. Dix ans après l’attribution de l’appel d’offres, il sera le premier à entrer en exploitation en France. Aujourd’hui, près de 750 personnes sont mobilisées sur le chantier à terre et en mer, avec la plus grande attention aux règles de sécurité. Aux côtés d’Enbridge et CPP Investments et de notre fournisseur GE Renewable Energy, nous sommes engagés pour mettre en service d’ici la fin de l’année cette installation emblématique de la transition énergétique française : économies d’énergie et énergies décarbonées » a déclaré Bruno Bensasson, Directeur Exécutif du Groupe EDF en charge du Pôle énergies renouvelables et Président-Directeur Général d’EDF Renouvelables.

Spacer Les Dernières news Spacer Bons Plans
Scène 6

Scène 6

Place du Commando

Café ou Thé offert*

Voir Conditions
Gueule de Loup

Gueule de Loup

Marché

10% de remise à partir de 40€ d’achats*

Voir Conditions
L’Envie Gourmande

L’Envie Gourmande

Paquebot

10% de remise à partir de 50€ d’achats*

Voir Conditions
Capil’&care

Capil’&care

Gare

-10% sur la première prestation ongles ou cheveux*

Voir Conditions
R du Temps Cave

R du Temps Cave

Ruban Bleu

Offre Rosé : 5 bouteilles achetées, 1 offerte*

Voir Conditions
Maison Harper

Maison Harper

Rue de La Paix

10 à 20% pour la Fête des Mères*

Voir Conditions

Site web développé à Saint-Nazaire par

Funz : Agence digitale & création de site internet à Saint-Nazaire
